Zwei Termine, zwei Bedeutungen
Der Meilenstein hält die ursprüngliche Zusage fest. Die Problemmeldung hat einen eigenen Lösungstermin. Wird dieser verschoben, darf die erste Frist nicht verschwinden.
Project Control / Internes Geschäftssystem
PROJECT CONTROLProjektleitungen und Projektbüros brauchen die Übersicht ebenso wie den Blick ins Detail. Project Control verbindet die Sicht nach Programm, Portfolioleitung und Abteilung mit den Arbeitsbereichen, Finanzen, Problemen und Belegen einzelner Projekte.
Ansicht vergrößern Die Ansichten zeigen einen getrennten Beispieldatensatz. Northbank School, Personen und Dokumente veranschaulichen das Verhalten des realen Systems.
Die Aufgabe im Alltag
Dasselbe Portfolio lässt sich nach Programm, Portfolioleitung oder Abteilung betrachten. Jede Ansicht führt zu den Projekten und ihren Arbeitsbereichen, Objekten, Finanzdaten und Problemen. Dokumente und Berichte halten die Grundlage eines Status oder einer Summe zur Prüfung bereit.
In der Projektbesprechung soll aus dem Überblick eine konkrete Entscheidung werden: Welches Projekt braucht Aufmerksamkeit, wer ist zuständig und welche Unterlagen helfen weiter? Verknüpfte Datensätze machen diesen Weg nachvollziehbar.
Ein Arbeitsablauf / Ein Beispiel im Detail

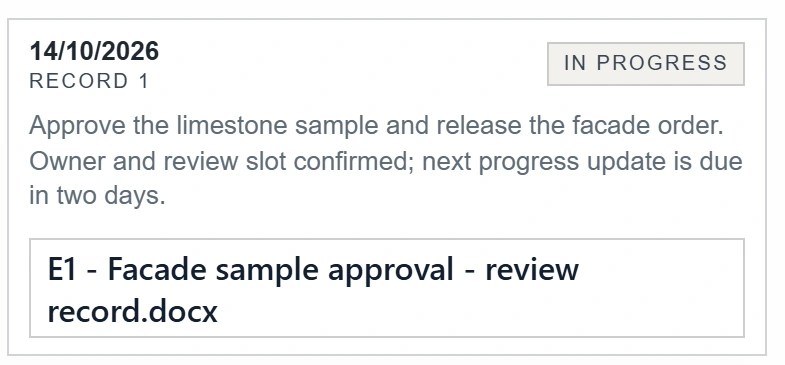

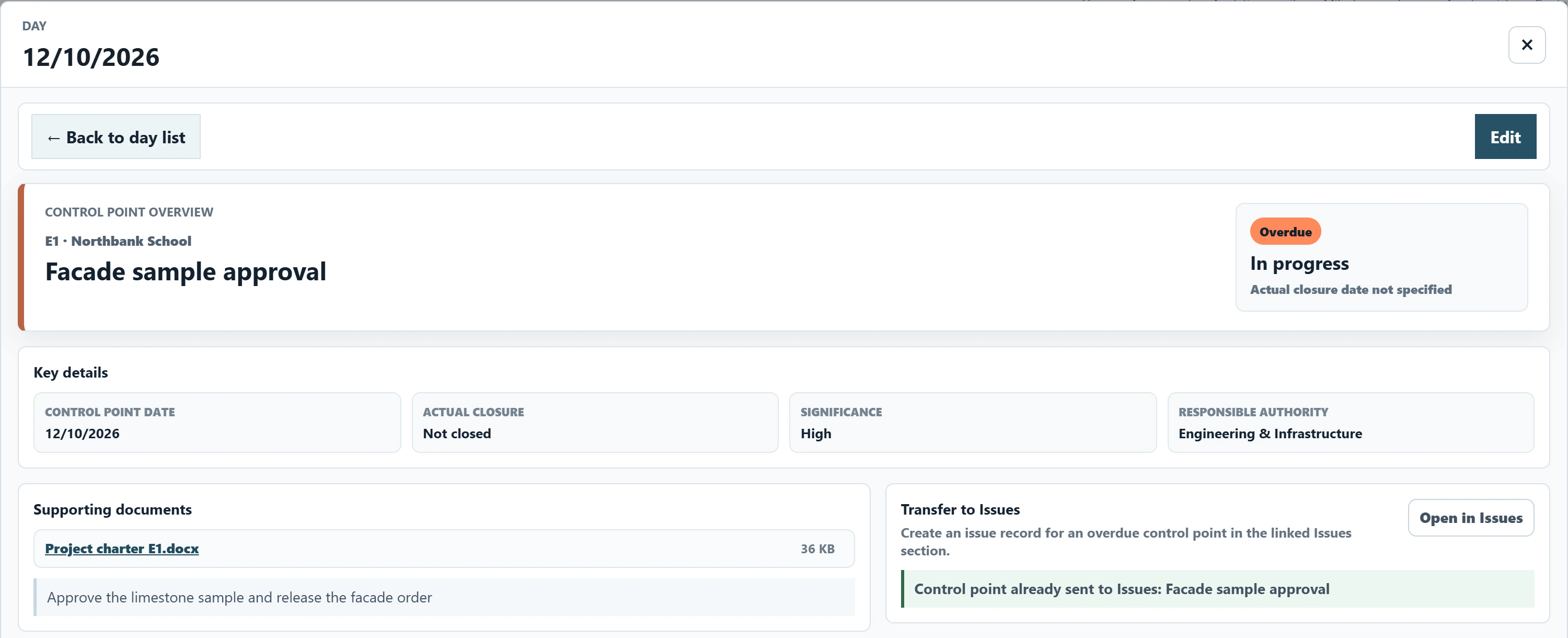

Das Beispiel E1 führt von der Projektübersicht über den Meilenstein zur verknüpften Problemmeldung und zum Prüfvermerk. In diesem festgehaltenen Stand ist das Problem offen. Ein geplanter Abschlusstermin bedeutet noch keine erteilte Freigabe.
Ein geführter Prozessrundgang mit echten englischen Bildschirmaufnahmen und einem getrennten Beispieldatensatz aus Oktober 2026. Wechseln Sie die Schritte und vergrößern Sie die Ansichten, um die Belege zu prüfen. Dies ist keine laufende Anwendungssitzung.

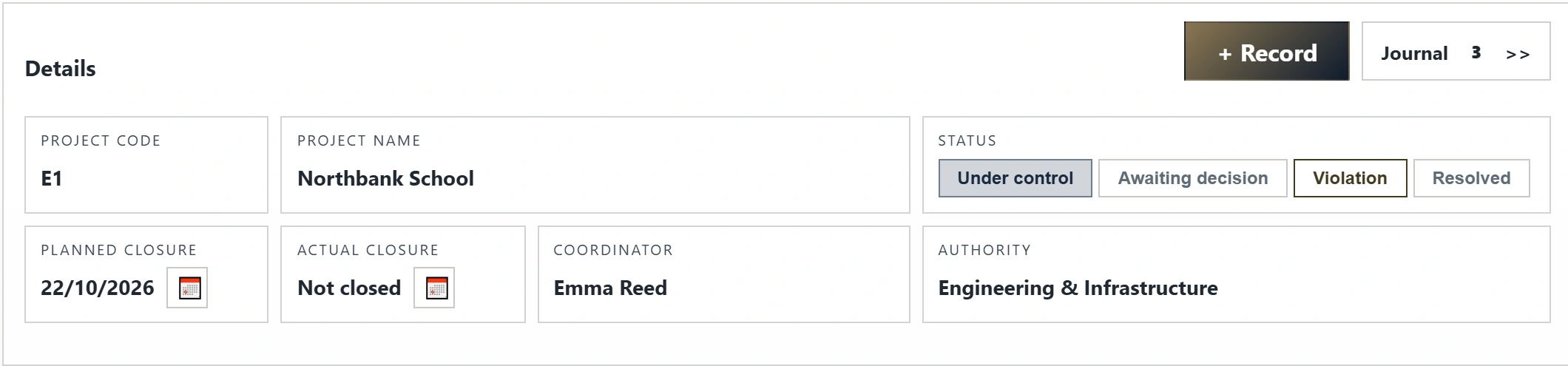

Projektleitung
Wer als Nächstes handeltDie Projektleitung verfolgt die offene Zusage gemeinsam mit der Koordination weiter.
Projektkoordination

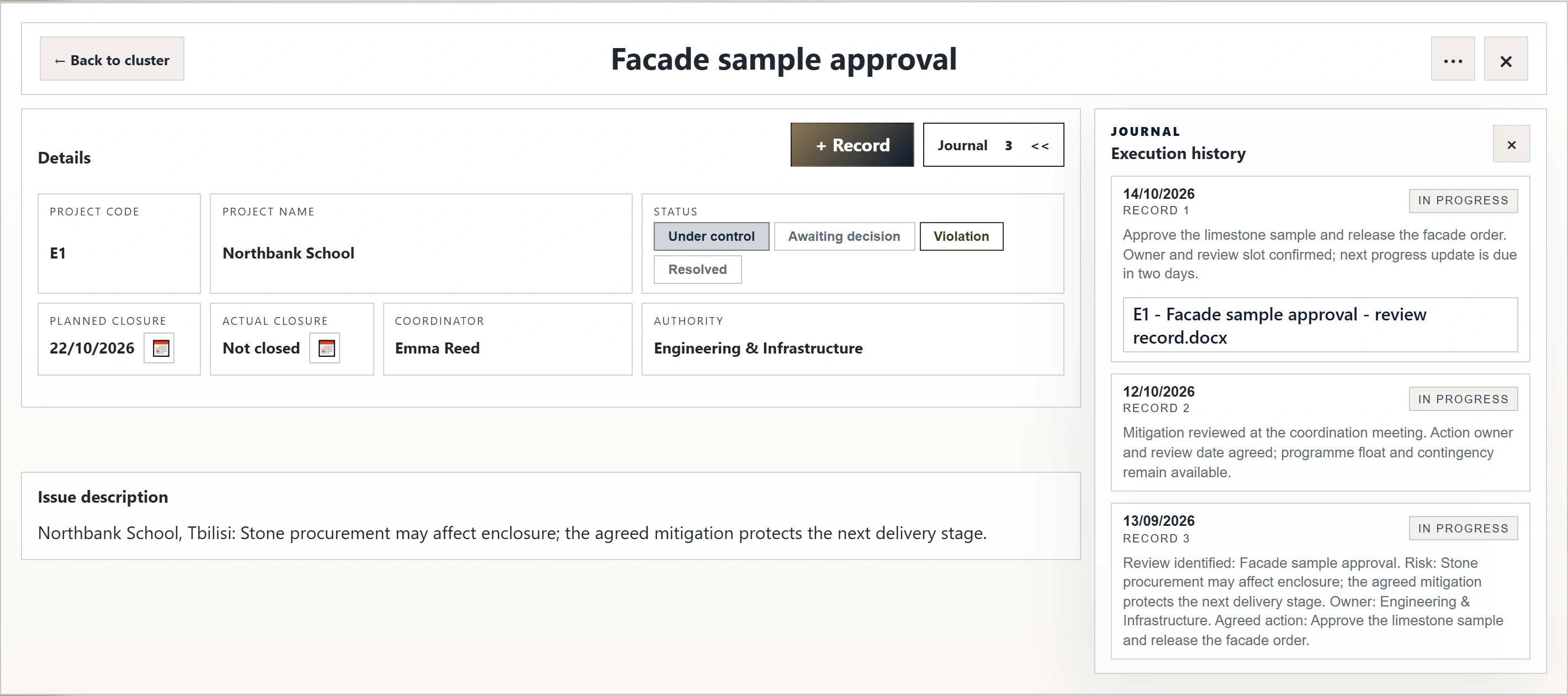

Wer als Nächstes handeltDie verknüpfte Problemmeldung hält fest, wie die ausstehende Freigabe bearbeitet wird.
Koordination und zuständige Stelle
Wer als Nächstes handeltKoordination und zuständige Stelle arbeiten mit derselben Problemmeldung.
Koordination und zuständige Stelle
Wer als Nächstes handeltDie zuständige Seite kann den nächsten sachlichen Fortschritt zu diesem Plan festhalten.
Ansicht vergrößern Beteiligte und Koordination
Wer als Nächstes handeltDie Koordination öffnet das Dokument und prüft, welche Aussage es tatsächlich belegt.
Projektprüfung
Wer als Nächstes handeltDie nächste Entscheidung bleibt bei den Verantwortlichen. Das System hält Zusammenhang und Belege zugänglich.

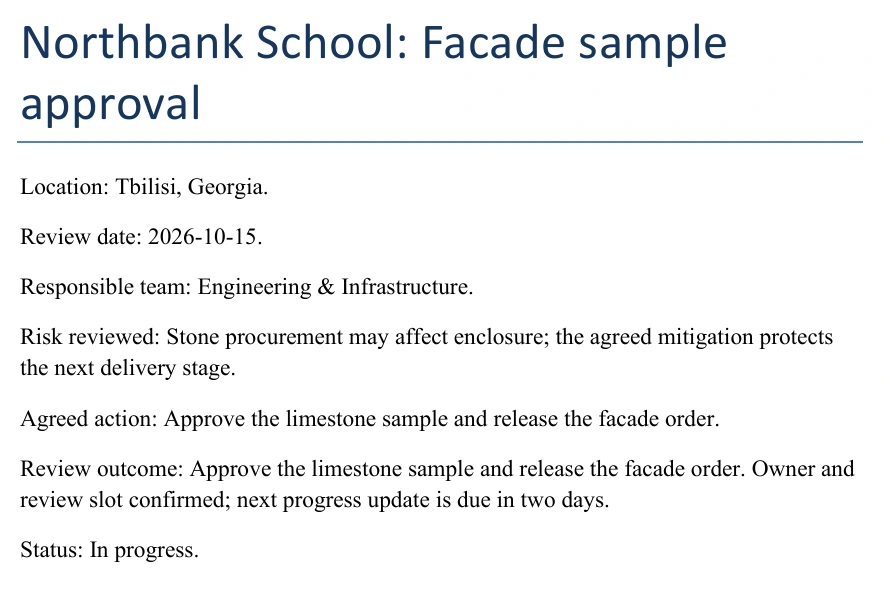

Ansicht vergrößern Prüfvermerk herunterladen ↓ DOCX · 37 KB
Beispiel-DOCX aus dem vorbereiteten Datensatz. Es erläutert den Ablauf und ist kein Arbeitsdokument einer Organisation.
Der Zusammenhang bleibt bei jeder Übergabe erhalten.
Wählen Sie einen Punkt im Ablauf, um die zugehörige Ansicht zu öffnen. Menschen entscheiden und übernehmen Verantwortung; das System verbindet die dafür benötigten Einträge.
Der Meilenstein hält die ursprüngliche Zusage fest. Die Problemmeldung hat einen eigenen Lösungstermin. Wird dieser verschoben, darf die erste Frist nicht verschwinden.

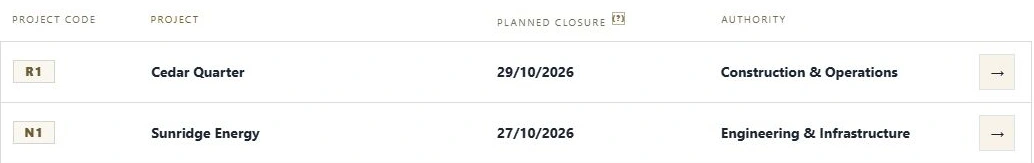

Ein Problemthema kann mehrere Projekte betreffen. Jedes Projekt behält dabei seine Verantwortlichen, seinen Status und seine Termine. Die gemeinsame Diskussion hebt die jeweilige Verantwortung nicht auf.
Journaleinträge und Dokumente bleiben im Zusammenhang des Arbeitsdatensatzes. Wer später prüft, kann die Grundlage einer Aktualisierung direkt ansehen.
Projektkennzahlen und Berichte lassen sich mit ihren Ausgangsdaten abgleichen. Baufortschritt, Jahresergebnisse, Zusagen und finanzielle Ausführung behalten ihre eigene Bedeutung.
Ein Problemthema kann mehrere Projekte betreffen. Jedes Projekt behält dabei seine Verantwortlichen, seinen Status und seine Termine. Die gemeinsame Diskussion hebt die jeweilige Verantwortung nicht auf.

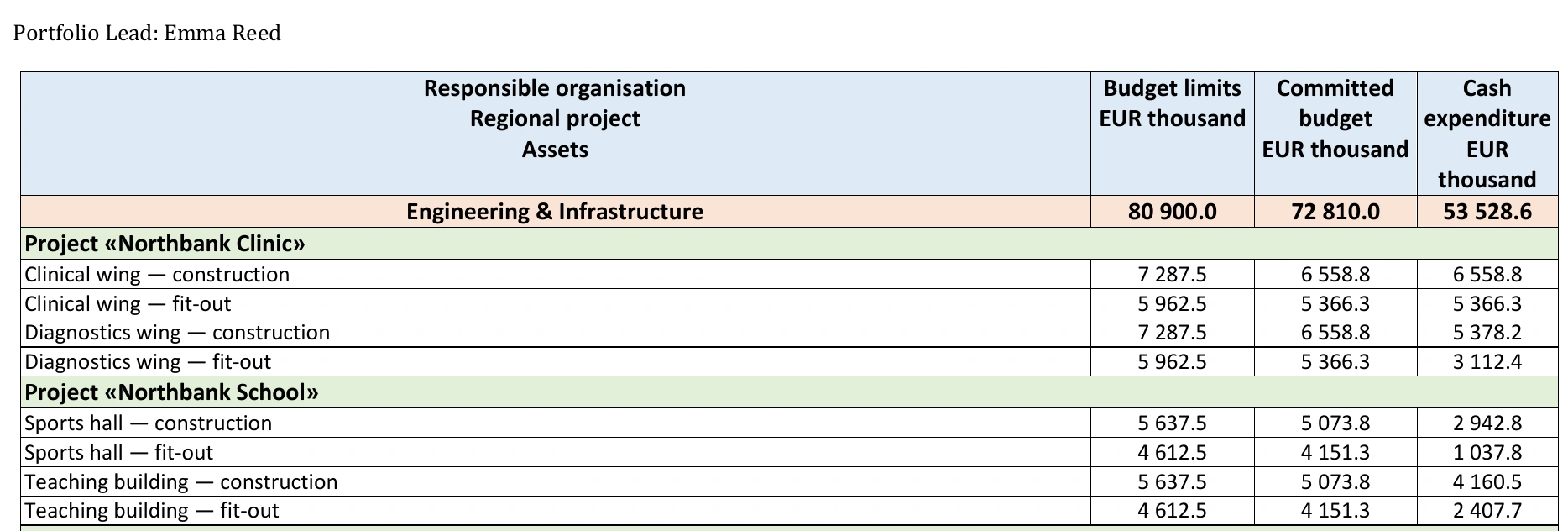

Ansicht vergrößern Auch Finanzsummen lassen sich am Beispiel Northbank School nachvollziehen. Für den Arbeitsbereich Structure and limestone envelope sind 11.275 Tausend EUR vorgesehen. Im Bericht entfallen auf die beiden Bauobjekte jeweils 5.637,5 Tausend EUR — zusammen dieselbe Zuweisung. Gebundenes Budget und Auszahlungen stehen in getrennten Spalten. Gerundete Berichtswerte sind nicht mit exakten Quellbeträgen gleichzusetzen.
Ansicht vergrößern
Ansicht vergrößern Vom Bedarf zur Nutzung
Anforderungen, Datenmodell und Arbeitsabläufe wurden gemeinsam ausgearbeitet. Die Anwendung wurde im Projektbüro eingeführt und mit neuen Anforderungen weiterentwickelt.
Klären, welche Fragen Menschen beantworten müssen, wer beteiligt ist und welche Unterlagen eine Projektbesprechung braucht.
Anforderungen, Architektur, Datenmodell und Geschäftsregeln für Projekte, Meilensteine, Probleme und Dokumente entwerfen.
Die Implementierung begleiten, die Bestandteile integrieren und prüfen, ob das Verhalten den fachlichen Anforderungen entspricht.
Das System in die interne Nutzung bringen, Ergebnisse prüfen und mit den Arbeitsanforderungen weiter verbessern.
PROJECT CONTROL
Ein eingesetztes internes System mit verbundenen Datensätzen für die Projektbesprechung.
Die Umsetzung nutzt React und TypeScript, Django und Django REST Framework, PostgreSQL sowie eine Integrationsgrenze zu Microsoft SQL Server. Das getrennte Portfolioprofil arbeitet mit PostgreSQL und Beispieldaten.
Beispiel-DOCX aus dem vorbereiteten Datensatz. Es erläutert den Ablauf und ist kein Arbeitsdokument einer Organisation.
Prüfvermerk herunterladen ↓Für Ihre Organisation
Beschreiben Sie, wo der Überblick schwerfällt: beim Monitoring, bei Freigaben, Zuständigkeiten oder Berichten. Ausgangspunkt ist ein wiederkehrender Ablauf und die Entscheidung, die Menschen darin treffen müssen.
Ein ähnliches System besprechen
